足場図面 仮設計画一般 仮設計算書 PDF変換CADデーター  お気軽にお問い合わせください。

くさび式足場 価格比較|短期はレンタル・長期は購入?判断基準を実例で解説

目次

本文(Markdown

くさび式外部足場の本足場|支柱・筋交い・踏板が連層で組まれた施工状況(私が撮影)
くさび緊結式の外部足場。本足場の連層構成と筋交い配置がわかる実務写真です。価格相場やレンタル/購入判断の解説とあわせてご覧ください。

※この記事は現場での実務経験と一次資料を突き合わせて作成しています。地域相場や現場条件で±が出ます。最終判断は施工計画と元請協議で。

導入(結論→理由3→読む価値→私の実務背景)

結論から言います。
短期・低頻度ならレンタル、継続運用なら計画的購入+不足分レンタルのミックスが最も失敗しにくいです。

理由は3つ。

(1) 初期費の圧縮
(2) 法令アップデート対応
(3) 繁忙期の柔軟性


価格だけを見ると判断を誤り、回送や人件費の誤差で“もやもや”が残ります。

この記事では、
相場表/損益分岐の考え方/見積チェックを、

私の現場例とセットで整理。私は仮設設計・点検・講義を長年やってきました。**実務で指摘された“抜け”**も包み隠さず共有します。

前提と用語(適用範囲・資格要件)

この記事では、**くさび緊結式足場(主に外部足場)**の価格判断に焦点を当てています。
実際の組立や点検などの作業は、必ず有資格者の監督下で行うことが前提です。

なぜそこまで厳密に?
それは、判断を誤ると安全面とコスト面の両方で損失が出るからです。
特に2024〜2025年の労働安全衛生法改正や仮設工業会基準の更新を軽視すると、後から是正や差戻しで「地獄を見る」ことになります。


対象範囲

戸建て〜低中層建築が中心。必要に応じて枠組足場・単管足場との使い分けも触れます。

主な資格・協議事項

  • 足場の組立て等作業主任者

  • 足場の特別教育修了者

  • 元請・下請間の施工計画協議

注意事項

  • 地域ごとの相場差搬入距離・高所条件で費用は大きく変動します。

  • 最終判断は施工計画書の内容に従うのが基本です。


私自身、以前に住宅2棟連続の案件で「先行手すり」を確保していなかったために、発注側から減額査収を受けた経験があります。
それ以来、適合証明書と教育記録を見積書に添付することで、同様のトラブルを防ぎ、査収もスムーズに通るようになりました。

価格相場と損益分岐:レンタルか購入か?

足場のコストを正しく比較するには、
レンタルの場合は「日額×使用日数」
**購入の場合は「償却費+保管費」**を同じ基準で見積もることが大切です。

基本的な考え方はシンプルです。
短期の現場や年数件の施工ならレンタルが有利。
一方で、月3件以上の案件がある・自社に足場班が常設している場合は、購入した方が結果的にコストを抑えられるケースが多いです。

クサビ式足場のレンタルと購入を比較して悩む作業員のイメージ(オリジナルの画像)
クサビ足場を「レンタルするか購入するか」迷う現場監督のイメージ写真。費用・安全・柔軟性の観点から最適な選択を記事内で解説しています。

 実務のコツ

繁忙期に「資材が足りない!」という事態を避けるには、
レンタルと購入を組み合わせた“ミックス運用”が一番安定します。
ここを見誤ると、現場が止まって人件費も信頼も一緒に失う
ことになります。


 写真:現場監督が悩む「レンタルか購入か」
記事冒頭の写真は、くさび式足場をレンタルするか購入するか迷う現場監督をイメージしたものです。

この記事では、費用・安全性・柔軟性の3つの視点から最適な選択方法を解説しています。



レンタル費用の目安(1㎡あたり/1日)

足場種別相場備考
一側足場150〜230円戸建・狭小地向け
本足場200〜280円安全・作業性を重視する場合
  • 組立・解体費:800〜1,500円/㎡
  • 運搬費:距離や段取りによって2〜10万円前後

購入費の目安(1スパン=約2m)

部材単価目安用途
支柱(1.8m)約2,800円基本構造
踏板(鋼製)3,500〜5,000円作業床
筋交い約1,500円揺れ・変形防止
手すり約1,200円落下防止
ジャッキベース約1,200円地盤調整

 一般的な住宅1棟(約20スパン)で総額およそ50万円前後が目安です。


現場の経験から

以前、思い切って足場材を購入したことがありました。
ところが保管ヤードが遠すぎて、毎回の回送に時間とコストがかかるという落とし穴に気づきました。
その後は、主要部材は自社所有・不足分のみレンタルに切り替えて安定。
結果、経費のムダと段取りミスの両方が減りました。


判断の目安

現場条件おすすめ
月2件以下・短期施工レンタルが有利
自社班あり・連続案件購入+不足分レンタル
繁忙期・資材不足対策ミックス運用一択(停止リスク最小化)

ポイント:
足場費は「固定費ではなく変動費」と考えるのがコツです。
自社の施工頻度と稼働率を冷静に見極めることで、無理のない投資判断ができます。

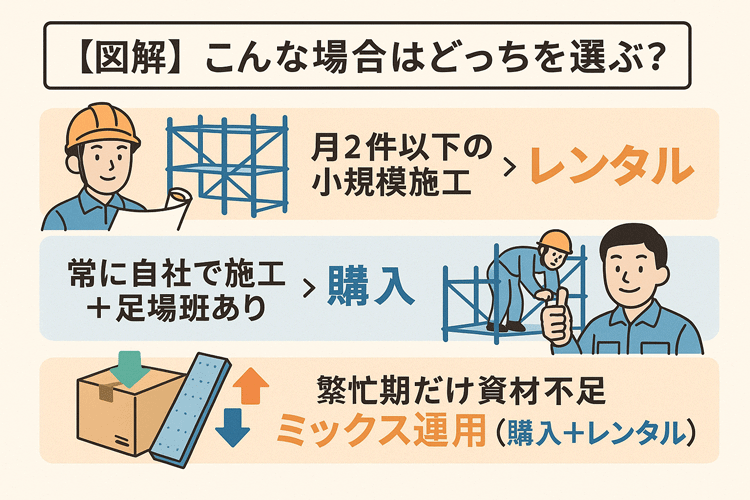

クサビ式足場|レンタルと購入どちらを選ぶかの判断図解(月2件以下はレンタル・自社施工は購入・繁忙期はミックス運用)
月2件以下はレンタル、自社班がある場合は購入、繁忙期のみミックス運用。くさび足場のコスト最適化を図でわかりやすく整理しました。

見積・単価レンジと原価内訳

足場の見積りは、一式でまとめると後で誤差が出やすいものです。
基本の考え方はシンプルで、見積金額=〔材工共(人件費+機材償却+搬入回送+管理・安全経費)〕±現場条件 です。

つまり、**現場条件(狭小・高所・夜間・養生の有無など)**によって増減が発生するため、
要素ごとに分けて見積もることが重要です。


 ポイント

「回送距離」「搬入回数」「養生」まとめずに分けて記載すると、後々の修正がスムーズになります。
この一手間で、最終の請求段階で“ほっとする”くらい誤差が減ります。


 主な費用内訳の目安

費用区分内容・目安
人件費組立0.35〜0.55人工/㎡(二側・外部足場の標準レンジ)
回送費距離・台数・ピストン回数で別建てに計上
機材償却費購入材の場合は年◯%程度で減価償却(目安幅あり)
管理・安全経費教育・TBM・点検記録化・KY活動などを含める

 たとえば「回送を一括で10万円」としてしまうと、
再見積のたびに差異が生まれやすく、現場の信頼を落とします。
「距離×単価×回数」で分けるだけで数字の説得力が上がります。


見積書でチェックすべき項目

チェック項目内容
構成図・使用部材リスト立面・断面・層構成が図示され、部材名・数量・型式が明記されているか
適合証明の有無仮設工業会またはメーカーの認定・適合証明書が添付されているか
安全対応項目先行手すり・開口部養生・二側義務化の対応が含まれているか
法令基準の遵守作業床幅(40cm以上)・手すり高さ(85〜95cm)の基準を満たしているか

ポイント:
見積書は「金額の一覧」ではなく、安全と法令適合を確認する書類でもあります。
現場で使う資材の根拠と、安全性の証明を兼ねるつもりでチェックしましょう。


施工手順(HowTo)と安全ルール

足場の安全は、「どれだけ正しい順番で組むか」で決まります。
この記事では、現場で迷わないように、標準手順 → 禁止事項 → 是正の流れで整理しました。


要点まとめ

  • **先行手すり・開口部養生・作業床幅(40cm以上)**が安全確保の3大ポイント。
  • **“急がば点検”**が鉄則。焦って進めるより、1回の点検が事故を防ぎます。
  • 小さなヒヤリハットも必ず共有し、**教育ログ(TBM・KY活動記録)**に残しましょう。

 標準的な施工手順

  1. 地耐力の確認:軟弱地盤では敷板を使用して沈下を防止。
  2. ジャッキの水平調整:支柱を立てる前に必ず水平器で確認。
  3. 支柱を立てる:鉛直を保ちながら仮固定。
  4. 布材の取り付け:水平材を設置して枠組みを安定させる。
  5. 踏板の設置:ガタつき・たわみ・固定状態を確認。
  6. 先行手すりの設置:上段作業前に必ず取り付け(落下防止)。
  7. 筋交いの取り付け:対角方向に取り付け、全体の剛性を確保。

各工程で「確認 → 声かけ → 記録」を習慣化すると、
事故もトラブルも減り、現場全体の安心感が変わります。


 禁止事項(絶対に避ける行為)

危険行為内容
単独での高所作業落下リスク大。必ず複数人で作業。
メーカー混用強度・寸法が異なるため、仮設工業会の認定外。
部材の抜き取り作業中の崩落・転落事故につながる。
適合不明な中古材の使用外見が良くても内部劣化の可能性あり。

「少しだけ」「今日だけ」は最も危険な言葉です。
現場の安全は“ルールを守り続ける姿勢”で守られます。


🛠 是正の基本ルール

  1. 担当者を明確に – 誰がどの作業を修正するかを決める。
  2. 期限を設定 – 是正日と確認日を明確に。
  3. 写真で記録 – 是正前後を撮影して、報告書に添付。
  4. 引渡前に再点検 – 最終確認を行い、完了を台帳に残す。

足場の施工で最も重要なのは、「正しい順序」と「ルールの徹底」です。
この記事では、現場で迷わないように標準手順 → 禁止事項 → 是正フロー
の順で整理しました。


施工手順のまとめ

ポイント1: 先行手すり・開口養生・作業床幅(40cm以上)が安全の基本。
ポイント2: 「急がば点検」。焦るより一度確認する方が、結果的に作業は早くなります。
ポイント3: 小さなヒヤリハットも必ず共有し、**教育記録(TBM・KYノート)**に残しましょう。



「担当・期限・写真」の3点セットを徹底するだけで、
監査や元請査収での信頼が格段に上がります。


まとめ:
足場施工はスピードより「確実な手順」。
点検と記録を怠らなければ、事故もクレームも確実に減らせます。




禁止事項の詳細とフォロー

(必ず避けるべき行為)

危険行為内容
単独での高所作業落下・救助遅延のリスク大。必ず複数人で実施。
異なるメーカーの部材を混用強度・適合不明。仮設工業会の適合証明を確認。
踏板・手すりの抜き取り作業中の落下事故に直結。
適合不明な中古材の使用見た目が良くても劣化や曲がりで強度不足の可能性。

「少しだけ」「今日だけ」は禁句です。
一度の判断ミスが重大事故につながります。


是正の進め方(トラブル発生時)

  1. 担当者を明確にする – 誰が、どの作業を修正するか。
  2. 期限を設定する – 放置を防ぐため、是正完了予定日を明記。
  3. 写真で記録する – 是正前後の状態を撮影・保存し、報告書に添付。
  4. 再点検を実施 – 引渡前に必ず再確認して、記録を残す。

写真+署名+日付の3点セットを残すと、監査や労基署の対応もスムーズになります。


 現場のメモ(私の体験)

以前、支柱の沈下を「あとで直す」と放置した結果、踏板が傾きヒヤリとしたことがあります。
それ以降は**「気づいたら即記録→即是正」**を徹底。
結果的に作業時間のロスも減り、チームの信頼も上がりました。


ひとことメモ:
足場の施工は「スピードより確認」「慣れより手順」。
点検を惜しまなければ、事故もトラブルも確実に減ります。




点検・記録・教育:保存と監査対応

足場の安全は、**「建てた後の点検」**で決まります。
どんなに正しく組んでも、日々の管理が甘いと事故や是正対応でコストが跳ね上がります。

現場では、点検を**「日常」「週次」「引渡前」の3段階で行い、
すべての記録を
残しておく(保存期間明記)**ことが重要です。


点検の3ステップ

点検区分主なチェック項目実施者のポイント
日常点検踏板の固定、手すりの緊結、沈下・ガタつき朝礼後・作業前に必ず目視確認。異常があれば即報告。
週次点検支柱間隔、筋交い、壁つなぎ、通路幅作業主任者または職長が週1回実施。記録簿に残す。
引渡前点検総点検+是正完了の証跡写真+是正票でエビデンスを残し、検収トラブルを防止。

私の現場では、点検時に必ず「写真+是正票」をセットで残すようにしています。
この方法にしてから、検収時の“もやもや”がなくなり、監督・発注側との信頼関係が安定しました。


 記録と保存のポイント

保存対象内容保存期間の目安
教育記録TBM/KY活動記録/資格証写し施工期間中+完了後3年
点検票日常・週次・是正履歴のチェック表3年間保存
是正履歴指摘内容・写真・完了報告現場完了後3年間
適合証明書資材メーカー・仮設工業会の認定証永年保存(更新時差替)

ポイント:
「誰が」「いつ」「何を」確認したかが分かるように整理。
フォルダ構成を統一しておくと、監査・労基署対応がスムーズになります。

ひとことメモ:
点検や記録は“書類のため”ではなく、“安全と信頼の証”です。
記録が整っている現場ほど、事故も是正も少なく、発注側からの評価も高くなります。




部材一覧・互換・仕様(混用NG)

くさび緊結式足場は、メーカーごとに形状・寸法・強度が微妙に異なるため、
原則として他メーカーの部材を混ぜて使うことは禁止されています。
安全性だけでなく、事故時の保険適用外になるリスクもあるため注意が必要です。


なぜ混用してはいけないのか

現場ではつい「ちょっとだけ借りる」「1本だけ足りないから」と、
他社の部材を混ぜるケースがあります。
しかし、くさびの角度や支柱の穴ピッチがわずかに違うだけで、
緊結が甘くなり、荷重が片寄って崩れやすくなることがあります。

一見つながって見えても、
**“認定体系が違う時点で別構造物”**と見なされます。


📏 主な部材と代表寸法(例)

部材標準寸法・仕様主な用途
支柱(スタンション)コマピッチ:約450mm垂直構造の基本部材
布材(水平材)長さ:1.8m/2.4m/3.0mなど構造の安定・支え
踏板(作業床)幅240mm/400mm作業スペース
手すり材高さ850〜950mm落下防止
筋交い対角固定用剛性・変形防止

寸法やピッチはメーカーごとに異なるため、異なる社製を組み合わせると荷重バランスが崩れます。


許容荷重と適合証明

  • 許容荷重:各メーカーが仮設工業会の認定基準に基づいて設定(安全率2〜2.5倍程度)。

  • 適合証明書・仕様書:使用前に必ず確認し、同一メーカー体系内で統一する。

  • 現場保管ルール:認定書や適合一覧を現場ファイルや安全掲示板に添付しておくと監査時に安心。


 現場からの教訓

以前、支柱1本だけ他社品を使った現場で、
組立後に水平材の緊結がわずかに浮き、作業中に踏板がズレたことがありました。
事故には至りませんでしたが、保険会社から「混用は適用外」と指摘を受け、
以降は在庫一覧を体系別で管理するように変更。
これだけで再発ゼロになりました。


ひとことメモ:
くさび式足場は「似ている=同じ」ではありません。
同一体系・同一証明書で統一運用することが、安全・法令・保険のすべての基本です。

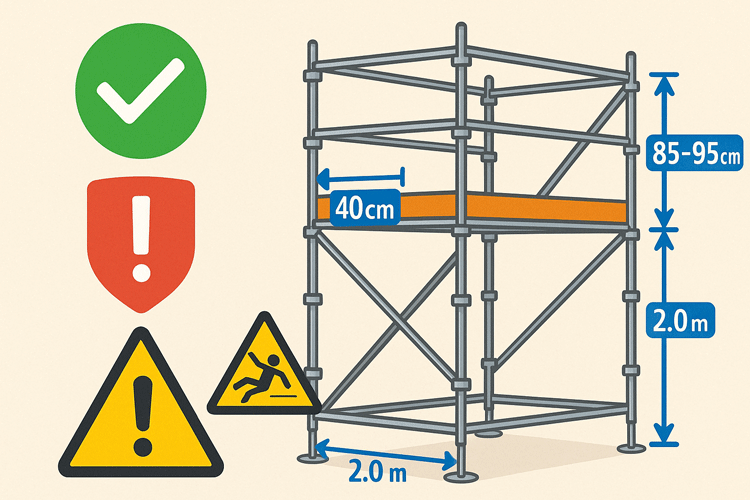

クサビ式足場の安全基準図解|作業床幅40cm以上・手すり高さ85〜95cm・支柱間隔2.0m以内(2024年改正対応)
クサビ式足場の法令基準を示す図解。作業床幅40cm以上、手すり高さ85〜95cm、支柱間隔2.0m以内など、2024年の労働安全衛生規則改正に基づいて表示しています。

ケーススタディ:トラブル→是正→再発防止

見積や施工のトラブルは、実例で見た方が早く理解できます。
ここでは、実際に起きやすい2つのケースを紹介します。
どちらも「ちょっとした確認不足」から始まり、結果的に赤字や査収差戻しにつながった例です。


よくある原因

  • 回送費(トラックの往復や台数)の見積り漏れ
  • 先行手すりの設置費を計上していない
    この2点が、中小業者の利益を圧迫する“見えない赤字”の代表例です。

 事例 A:回送費の見積りミス

状況:
見積では「搬入2回」を想定していたが、実際には4回搬入+2回引取りが発生。
人件費は据え置きだったため、結果として回送費だけが増えて赤字に。

是正策:

  • 回送費を「距離 × 回数 × 車種」で自動算出する式に統一。
  • Excel見積テンプレに「調整欄」を追加して、現場ごとに回送条件を明記。

式例:
回送費=距離(km) × 単価(円/km) × 回数
これを固定化すると、再見積や担当変更があっても誤差が出にくくなります。


事例 B:先行手すりの未計上

状況:
外部足場の見積で、先行手すりの設置費を含めていなかったため、
査収時に「法令適合不足」として差戻し。是正対応で1日分の人件費が追加に。

是正策:

  • 「先行手すりの有無」を見積書テンプレートの必須項目として固定。
  • 写真(施工時・完了時)を見積添付フォルダに格納。
  • 仕様書内に「労働安全衛生規則 第564条(先行手すり義務)」を明記。

ポイント:
写真添付と条文明記で、「誰が見ても同じ判断」ができる状態を作る。
元請との認識ズレを未然に防げます。


再発防止の仕組み化

対応項目目的実施方法
見積チェック表抜け漏れ防止Excelテンプレートで自動確認
写真様式統一証跡整理Before/Afterを同じ角度で撮影
教育ログ記録組織的再発防止TBMで事例共有+週報に反映

トラブルは「誰が悪いか」ではなく、「仕組みに足りない項目」を見直すサイン。
同じ失敗をテンプレ化して潰せば、次の現場が確実に楽になります。


ひとことメモ:
現場での赤字や査収差戻しは、ほとんどが“想定外の抜け”。
チェック表と写真のダブル管理で、誰が見ても同じ結論にたどり着ける見積り精度を作りましょう。




ダウンロード資料  現場の“悩みどころ”を一発で解決。…



現場の“悩みどころ”を一発で解決。
くさび式足場の見積りが3分で整う Excel テンプレートを無料配布中です。



統合版テンプレート内容

①入力シート:面積・歩掛・回送距離を入れるだけ
②自動計算シート:人件費・材料費・安全経費を瞬時に算出
③マニュアル:使い方と計算根拠をわかりやすく解説

「歩掛 × 数量 → 回送距離 / 回数 → 安全経費(%)」の順に入力するだけで、
見積り誤差の“原因”がその場で見える化されます。

 メール登録不要・ワンクリックで即ダウンロード!
どの現場にも使える“実務仕様”です。

ダウンロード

FAQ

レンタルと購入、結局どちらが安い?
A. 短期・低頻度はレンタル月3件超や自社班常設は購入+不足分レンタルで総コスト最小化。
中古購入は大丈夫?
A. メーカー点検済・適合表示が前提。適合証明の提示を必須に。
古い資材は使える?
A. 旧基準は不適合の可能性作業床幅・手すり高さ・先行手すりなど現行基準で再チェック。
見積で揉めやすいポイントは?
A. 回送距離/回数、教育・点検、是正の再訪問別建て計上が安全。



まとめ

足場工事で信頼できる業者を選ぶための5つの基準を示すアイコン図解(資格・実績・見積・契約・安全管理)
足場の安全と品質を左右する「信頼できる業者選び」のポイントを5つのアイコンで表現。資格・実績・見積・契約・安全管理を視覚的に整理しました。
価格だけで選ばない。命を守る設備=安全×柔軟性×収益性のバランス。
短期はレンタル・継続は購入+不足分レンタルが基本線。
見積は回送・教育・点検を分離。誤差は分けて潰す。
混用NG・適合証明必須。写真と記録が将来の自分を守る。
**テンプレ導入で“判断の再現性”**を上げる。

まとめの一言

今日の判断が、明日の安全と利益をつくります。現場の迷いを一つずつ減らして、チームの笑顔を増やしていきましょう。私も同じ現場目線で走っています。この記事があなたの現場を少しでも安全に、そしてスムーズにする力になりますように。よかったら、また読みに来てください。私はあなたの味方です。
